15 maja minął termin zakończenia rozbudowy szpitala powiatowego przy ul. Mickiewicza w Krotoszynie. Wykonawca nie zdążył. Kolejnego aneksu do umowy nie będzie, bo władze powiatu nie wyrażają na to zgody. Oznacza to kary finansowe.

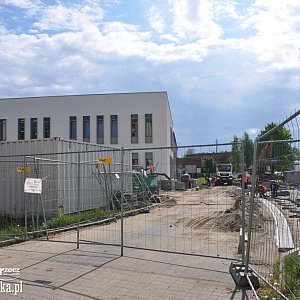

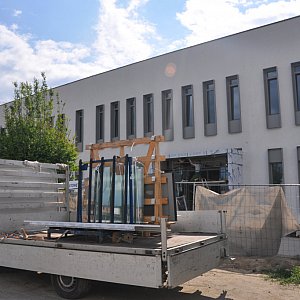

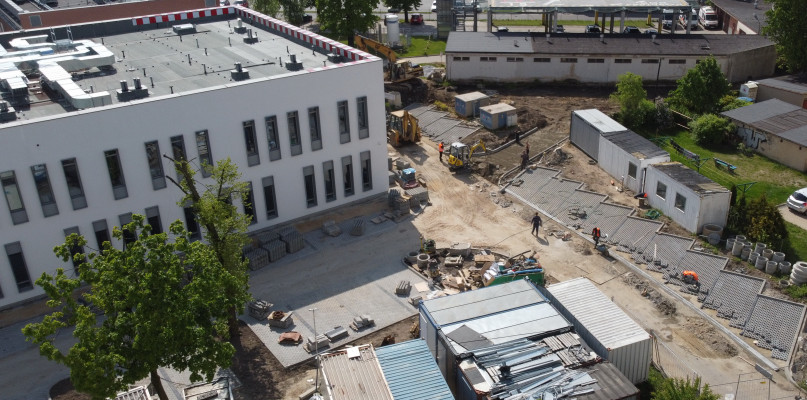

Gdy 17 maja członkowie Zarządu Powiatu Krotoszyńskiego przyszli obejrzeć nowe skrzydło szpitala przy ul. Mickiewicza, nie usłyszeli dobrych wieści. Inwestycja ciągle trwa, choć powinna się już zakończyć. Budowane są parkingi i drogi wewnętrzne. Na dodatek pojawił się nowy problem. W budynku trzeba będzie wymienić zamontowany wcześniej kabel do nawilżaczy powietrza.
Wykonawca tłumaczył przedstawicielom władz powiatu, że spóźnił się z budową wewnętrznej drogi dojazdowej do parkingu z powodu ulewnych deszczy z 2 i 3 maja. Wówczas prowadzono wykopy pod drogę do nowego parkingu, który jest usytuowany na dawnym terenie Krotoszyńskiej Spółdzielni Mieszkaniowej, gdzie mieściła się rudera, tzw. chawira. Wszystko zostało jednak zalane.
– To mogłoby opóźnić roboty co najwyżej o tydzień, bo wystarczyło wypompować wodę i wrócić do prac – twierdzi Stanisław Szczotka, starosta krotoszyński.

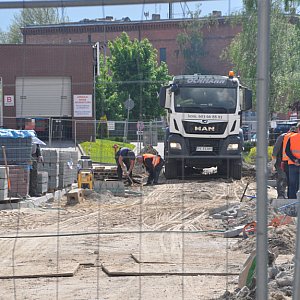

Podczas wizytacji niewiele się działo na budowie drogi. Pierwsze efekty pracy nad trasą wewnętrzną było widać kilka dni później. Według starosty potrzeba jeszcze ok. 3 tygodni na zrobienie dojazdu do parkingu i jego dokończenie.
Największy problem wiąże się jednak z zamontowanym już kablem do zasilania nawilżaczy powietrza.
– Jest zbyt cienki. Średnica przewodów w takich urządzeniach nie może mieć – może to przesadne porównanie – grubości przewodu do czajnika elektrycznego – mówi „Rzeczy Krotoszyńskiej” starosta.
Dlaczego więc zamontowano złe okablowanie?
– Błąd popełniono w projekcie, w części dotyczącej branży elektrycznej – wyjaśnia S. Szczotka.
Nie wiadomo jednak, dlaczego nie zostało to zauważone wcześniej, kiedy można było uniknąć dodatkowych robót.
Teraz trzeba będzie przeciągnąć nowe przewody od samego dołu do góry, gdyż wspomniane klimatyzatory powietrza umieszczone są na dachu. Na szczęście nie trzeba będzie skuwać ścian na wszystkich kondygnacjach. Kable biegną bowiem w sufitach, umieszczone w kanałach technologicznych. Najprościej rzecz ujmując, w jednym miejscu trzeba będzie te kanały otworzyć, by wymienić kabel. A potem zagipsować i pomalować. Niestety, odpowiedni kabel trzeba zamówić, co może potrwać.
Argumenty wykonawcy tym razem nie przekonały włodarzy powiatu. Nie wierzą, że na spóźnienie wpłynęły przyczyny obiektywne.
– Nie podpiszemy kolejnego aneksu do umowy – informuje starosta.
Ten już był podpisywany kilka razy.
Od zeszłego tygodnia naliczane są więc kary.
– Nie można ich egzekwować, dopóki nie zostanie odwołana pandemia – twierdzi S. Szczotka.
Z naszych ustaleń wynika, że wykonawca będzie próbował nie zapłacić dowodząc, że winę ponosi projektant. Ta sprawa zapewne oprze się o sąd.
